جراحة العظاممتى يكون ألم الركبة خطيرًا ويستدعي الطوارئ؟ 5 علامات طارئة و5 تستدعي الطبيب بحسب Mayo Clinic، وعلاقة ألم الركبة بالجلطة، وأسباب الألم حسب مكانه وعلاجه.
تكلفة عملية زيادة الطول في تركيا 2026 من 15,000 إلى 35,000 دولار، وحتى 58,000 بمسامير Precice، مع أسعار العيادات وكم سم تزيد والمخاطر.
تتراوح تكلفة عملية زيادة الطول في تركيا عام 2026 بين 56,250 و131,250 ريال سعودي تقريبًا (15,000–35,000 دولار) حسب التقنية وخبرة الجرّاح: تقنية LON من 18,000 إلى 26,400 دولار، والمسامير المغناطيسية Precice 2 من 25,000 إلى 58,000 دولار، وFitbone نحو 54,000 دولار. الفارق الأكبر في السعر يأتي من نوع المسمار لا من الطبيب.
كتبه وراجعه طبيًا: أ.د. سيردار يوكسل — جراحة العظام، مستشفى ميديبول ميجا الجامعي · آخر تحديث: 1 أكتوبر 2026
ملخص سريع:
لكن السعر وحده يخفي أهم حقيقة في هذه العملية: إطالة القامة ليست «سفرة أسبوع». إنها التزام يمتد من ثلاثة إلى ستة أشهر من العلاج الطبيعي اليومي. هذا الدليل يشرح الأسعار والتقنيات بصدق، ويجيب عن الأسئلة التي يتجنّبها أغلب المواقع.

تبدأ تكلفة عملية زيادة الطول في تركيا من نحو 15,000 دولار بجهاز إليزاروف الخارجي، وتصل إلى 58,000 دولار بالمسامير المغناطيسية الداخلية Precice 2. وتستغرق الجراحة نفسها من ساعتين إلى ثلاث. يشمل السعر عادةً الجراحة والمستشفى والمسامير نفسها، بينما تُحتسب الإقامة الطويلة والعلاج الطبيعي بعد الخروج غالبًا بشكل منفصل.

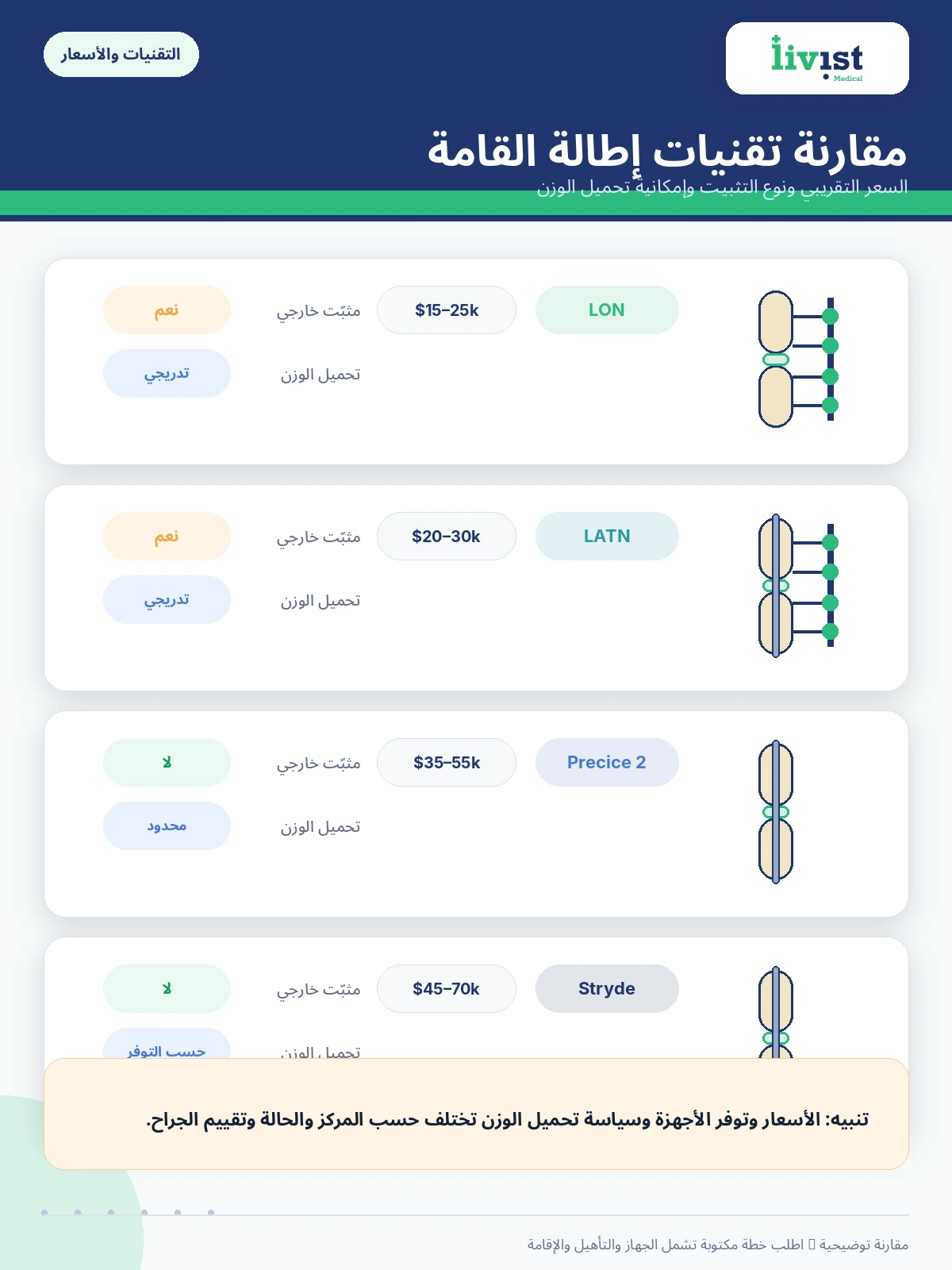

| تقنية تطويل القامة | التكلفة بالريال السعودي | التكلفة بالدولار | كيف تعمل | الميزة / العيب |
|---|---|---|---|---|
| إليزاروف أو هوليفكس (مثبّت خارجي) | 56,250 – 71,250 | 15,000 – 19,000 | مثبّت خارجي حلقي فقط | الأقل تكلفة · لكن المثبّت يبقى طوال التطويل والتصلّب |
| LON (التطويل فوق المسمار) | 67,500 – 99,000 | 18,000 – 26,400 | مثبّت خارجي + مسمار داخلي؛ يُزال المثبّت بعد انتهاء التطويل. وتطويرها LATN يقصّر مدة بقاء المثبّت | مثبّت خارجي بارز لعدة أشهر وخطر التهاب مسار المسامير |
| Precice 2 وPrecice Stryde | 93,750 – 217,500 | 25,000 – 58,000 | مسمار داخلي بالكامل يُطوَّل بجهاز مغناطيسي خارجي | بلا مثبّت خارجي · راحة وتحكّم أدق · وStryde الأغلى ويتحمّل وزنًا أكبر |
| Fitbone | نحو 202,500 | نحو 54,000 | مسمار داخلي بمحرك إلكتروني | بلا مثبّت خارجي · من الأعلى تكلفة |
أسعار LON وPrecice وFitbone من الإجابة التي يعرضها جوجل لكلمة «عملية زيادة الطول في تركيا»، وسعر إليزاروف من إجابته لكلمة «تكلفة عملية تطويل القامة في تركيا» يوم 1 أكتوبر 2026، ومحوّلة بسعر الربط (الدولار 3.75 ريال). وتتغيّر حسب المستشفى وعدد السنتيمترات والعظم المستهدف، ولا يُعتمد أي سعر نهائي إلا بعد تقييم الأشعة والحالة. تفاصيل الباقات في صفحات إطالة القامة بتقنية LON وبتقنية Precice وبتقنية Fitbone.
هذه الأسعار التي تعلنها أول نتائج البحث في جوجل عن «عملية زيادة الطول في تركيا» يوم 1 أكتوبر 2026، محوّلة إلى الريال بسعر الربط (الدولار 3.75 ريال):
| ترتيب النتيجة في جوجل | السعر المعلن | بالريال السعودي تقريبًا | ما يذكره عن السعر |
|---|---|---|---|
| النتيجة 2 | متوسط سعر الباقة 19,600 دولار | نحو 73,500 | متوسط سعر الباقة المعلن |
| النتيجة 7 | 15,000 – 35,000 دولار | 56,250 – 131,250 | ويذكر أن السعر في أوروبا وأمريكا يصل إلى 50,000 – 150,000 دولار |
الفجوة بين متوسط الباقة (19,600 دولار) وأسعار المسامير المغناطيسية (حتى 58,000 دولار) سببها نوع المسمار والإقامة الطويلة والعلاج الطبيعي، وهي ما يجب أن يوضّحه أي عرض سعر مكتوب.
هذا هو السؤال الذي لا يجيب عنه أحد. الأسباب الأربعة الحقيقية:
سؤال واحد يوفّر عليك آلاف الدولارات: «هل السعر يشمل العلاج الطبيعي طوال مدة التطويل، والإقامة، وعملية إزالة المسامير لاحقًا؟» — واطلب الإجابة مكتوبة.

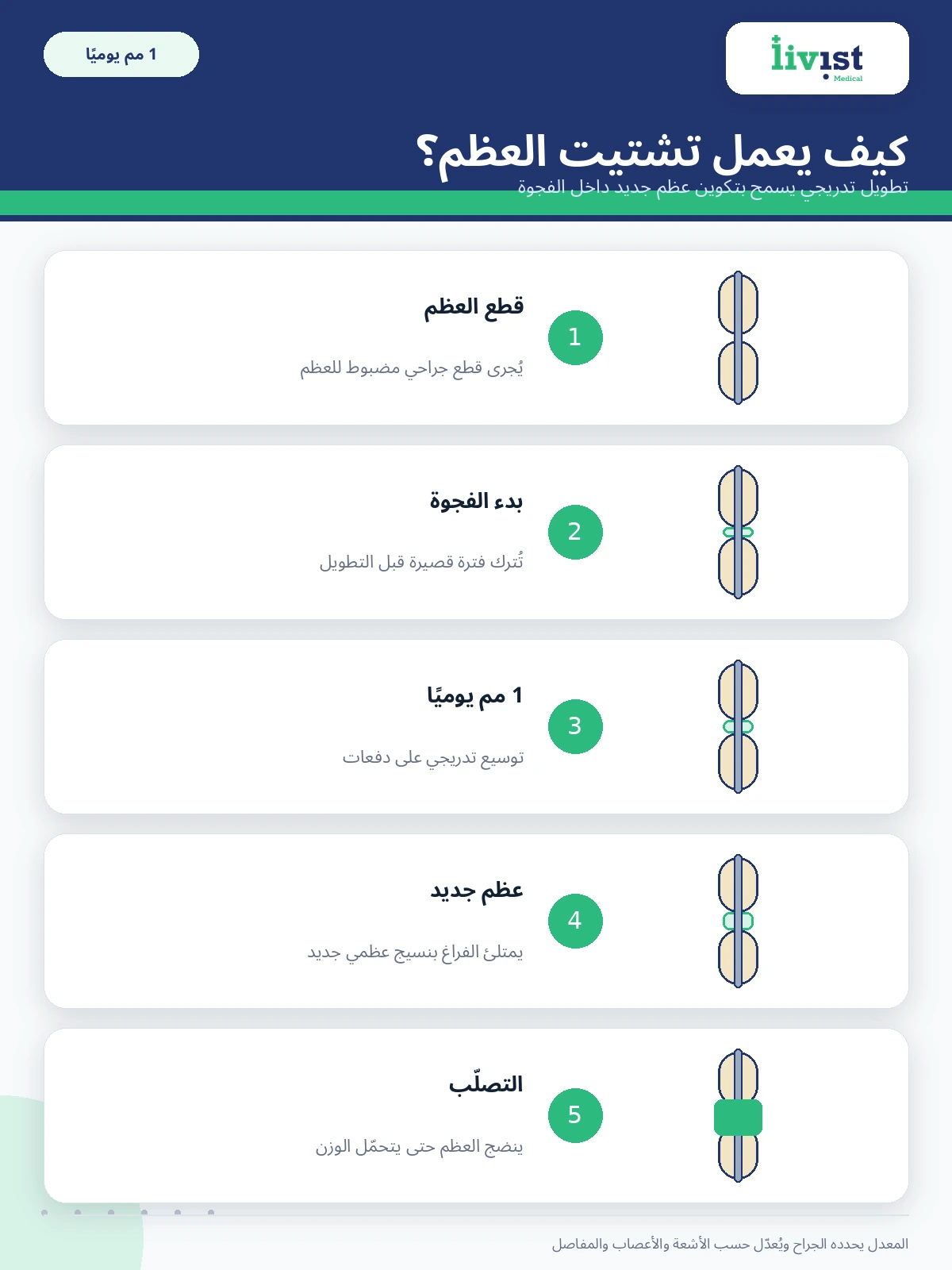

جهاز إليزاروف مثبّت خارجي حلقي معدني يُستخدم في جراحات العظام لإطالة الأطراف وتصحيح التشوهات وعلاج الكسور المعقدة. يتكوّن من حلقات معدنية وأسلاك دقيقة تخترق الجلد والعظم لتثبيته، وقضبان ملولبة تربط الحلقات وتسمح بضبط المسافة لتطويل العظم تدريجيًا.

في مراجعة منهجية شملت 11 دراسة و795 مريضًا خضعوا لإطالة القامة التجميلية، بلغ متوسط الزيادة 6.7 سم، وتراوحت بين 1.5 و13 سم.
| العظم في تطويل القامة | الزيادة المعتادة | الحد الأقصى (بحذر) | ملاحظات |
|---|---|---|---|
| الفخذ (Femur) | 5 – 7 سم | 8 سم | الأكثر شيوعًا · تعافٍ أسرع نسبيًا |
| الساق (Tibia) | 4 – 6 سم | 6–7 سم | أبطأ التحامًا · مضاعفات أعلى |
| الفخذ ثم الساق (مرحلتين) | 10 – 13 سم | ~15 سم | عمليتان منفصلتان بفارق سنة على الأقل |
الزيادة تحدث بمعدل نحو 1 مليمتر يوميًا، أي أن 6 سنتيمترات تحتاج نحو 60 يومًا من التطويل المستمر، قبل أن تبدأ مرحلة التصلّب أصلًا.
ولماذا لا يمكن الزيادة أكثر؟ لأن العظم ليس وحده الذي يُطال. الأعصاب والأوعية والعضلات والأوتار تُشدّ معها، وهي لا تتمدّد بنفس المرونة. تجاوز الحدود الآمنة من أسباب تيبّس المفاصل وتلف الأعصاب. من يَعِدك بـ 20 سنتيمترًا في مرحلة واحدة لا يبيعك جراحة، بل يبيعك مشكلة.
وهل يمكن زيادة الطول 10 سم بعد البلوغ؟ ممكن جراحيًا على مرحلتين (الفخذ ثم الساق) بفارق سنة على الأقل، وليس في عملية واحدة.

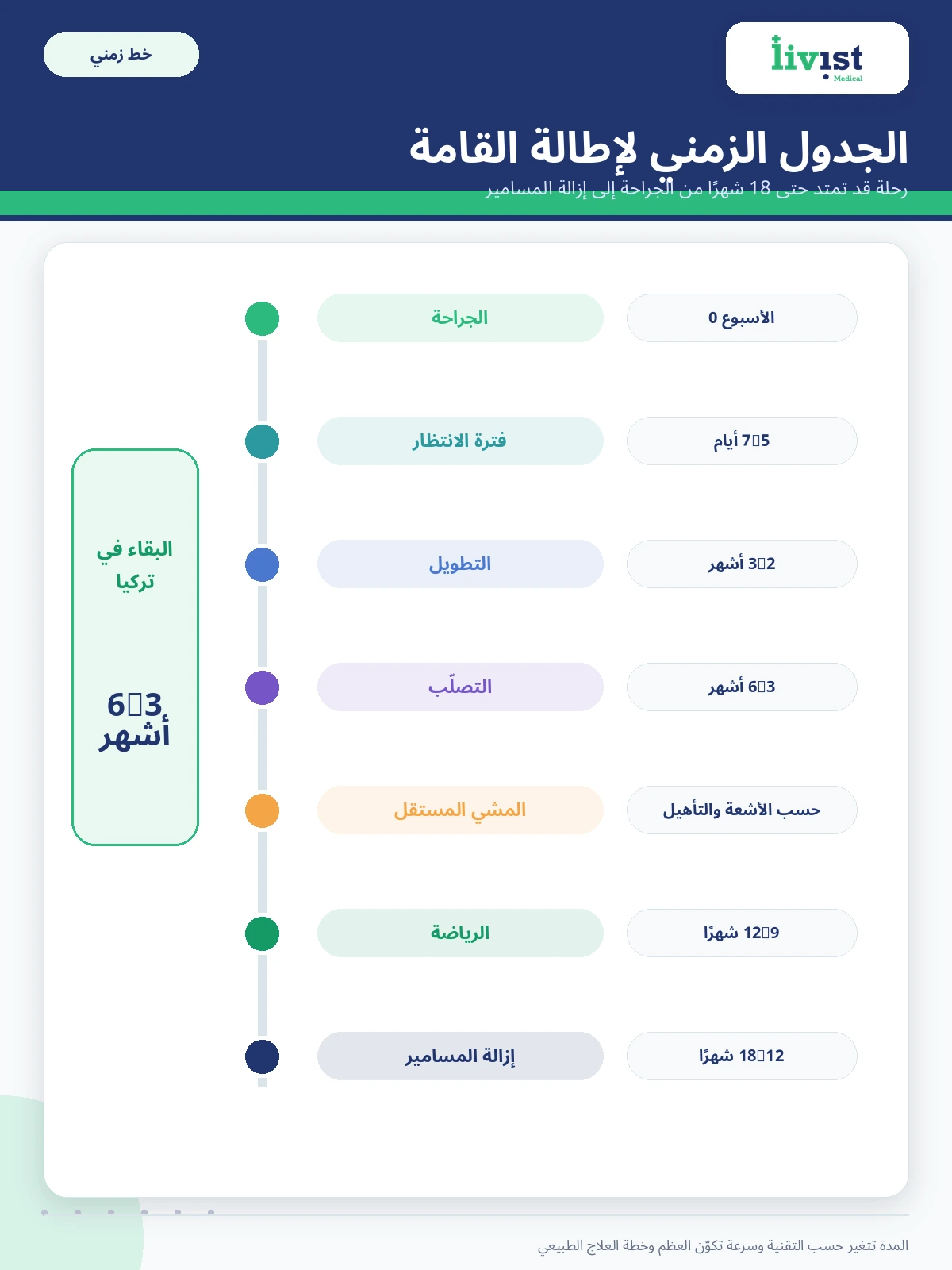

| مرحلة تطويل القامة | المدة | ماذا يحدث |
|---|---|---|
| الجراحة والمستشفى | 2 – 4 أيام | قطع العظم (Osteotomy) وتركيب المسمار |
| فترة الانتظار | 5 – 10 أيام | قبل بدء التطويل، ليبدأ الكالس بالتكوّن |
| مرحلة التطويل | 2 – 3 أشهر | ~1 مم يوميًا + علاج طبيعي يومي إلزامي |
| مرحلة التصلّب | 3 – 6 أشهر | العظم الجديد يتصلّب · العلاج الطبيعي مستمر |
| المشي بلا مساعدة | 4 – 8 أشهر من الجراحة | يختلف حسب التقنية وعدد السنتيمترات |
| العودة للرياضة | 12 – 18 شهرًا | الجري والقفز يتأخّران أكثر |
| إزالة المسامير | بعد 12 – 24 شهرًا | عملية ثانية |
هذه أهم معلومة عملية في المقال. مرحلة التطويل كلها يجب أن تكون تحت إشراف مباشر، أي أن البقاء المتوقّع في تركيا يتراوح بين 3 و6 أشهر، وليس أسبوعًا.
ذلك لأن التطويل يحتاج أشعة دورية لضبط السرعة: إن كان العظم يتكوّن ببطء تُخفَّض السرعة، وإن كان يتصلّب مبكرًا تُرفَع. هذا الضبط لا يمكن إجراؤه عن بُعد. من يعرض عليك «العودة بعد أسبوعين» يتجاهل جوهر العملية.
خطّط ماليًا لذلك: الإقامة والمعيشة والعلاج الطبيعي لأشهر تُضاف إلى تكلفة الجراحة، فاطلبها بندًا مستقلًا في عرض السعر.

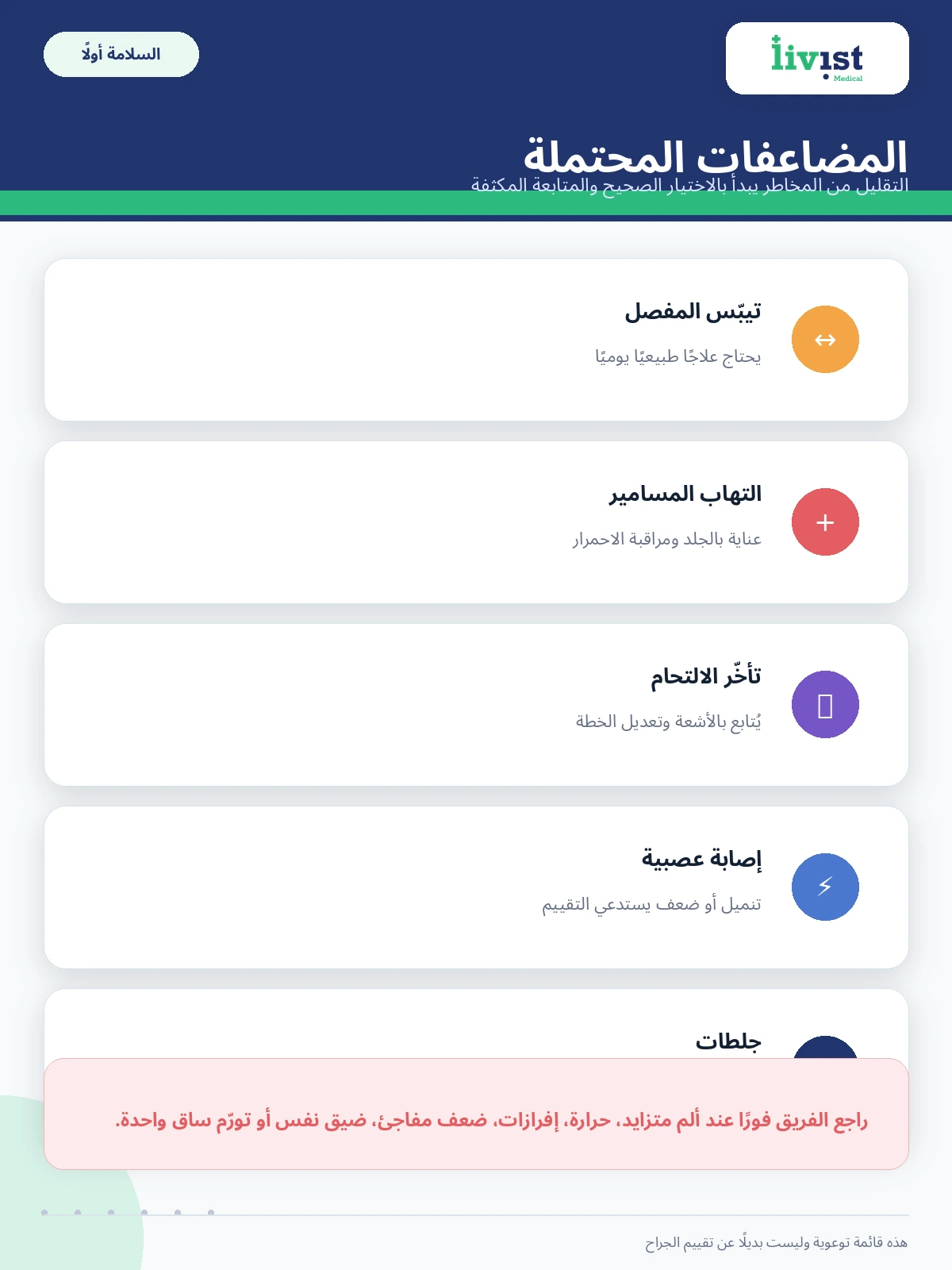

عملية زيادة الطول من أعقد عمليات جراحة العظام التجميلية، ولها مشكلات وعقبات متوقعة. في المراجعة المنهجية نفسها كان متوسط المشكلات 0.78 لكل مريض، والعقبات 0.94، والمضاعفات 0.15، وأشيعها تيبّس الكاحل (القدم القفداء) وتشوّه العظم الجديد بعد انتهاء العلاج. المضاعفات المعروفة:
المضاعفات ترتفع بوضوح كلما زاد عدد السنتيمترات، وكلما كانت الساق (Tibia) هي الهدف بدل الفخذ.

خلصت المراجعة المنهجية المنشورة في Bone & Joint Research عام 2020 إلى أن إطالة القامة التجميلية تحقق زيادة جيدة في الطول ورضا المرضى ونتائج وظيفية جيدة، مع نسبة منخفضة من المضاعفات الكبرى. لكن «النجاح» يحتاج تعريفًا دقيقًا: بلوغ الطول شيء، والعودة إلى وظيفة كاملة بلا تيبّس أو ألم مزمن شيء آخر.
"Cosmetic stature lengthening provides favourable height gain, patient satisfaction, and functional outcomes, with low rate of major complications."
الترجمة: «إطالة القامة التجميلية تحقق زيادة مرضية في الطول ورضا المرضى ونتائج وظيفية جيدة، مع نسبة منخفضة من المضاعفات الكبرى».
— Bone Joint Res 2020;9(7):341-350, Cosmetic stature lengthening: systematic review (تحقّقنا منه في 1 أكتوبر 2026)
العامل الأقوى في النتيجة ليس التقنية ولا سعرها، بل التزام المريض بالعلاج الطبيعي. المريض المنضبط مع تقنية أرخص قد يحصل على نتيجة أفضل من مريض غير منضبط مع أغلى مسمار مغناطيسي.
نعم. إطالة القامة التجميلية لا علاقة لها بإغلاق صفائح النمو. العملية لا «تعيد النمو الطبيعي»، بل تقطع العظم وتحفّز الجسم على ملء الفراغ بعظم جديد، وهذه القدرة تبقى مدى الحياة.
ما يتغيّر مع العمر هو السرعة: العظم يلتحم أبطأ مع التقدم في العمر، فتطول مرحلة التصلّب. الشرط الأهم هو اكتمال النمو وسلامة العظام والمفاصل، لا الرقم في الهوية.
سؤال يطرحه كثير من المرضى وقد يكون العائق الحقيقي أمام القرار. نحن لسنا جهة إفتاء ولا نصدر حكمًا شرعيًا، لكن من الإنصاف عرض كيف يُناقَش الأمر عادةً. يفرّق أهل العلم عمومًا بين حالتين:
القرار الشرعي يعود إليك ولمن تثق به من أهل العلم، ويُفضَّل عرض حالتك بتفاصيلها لأن الحكم يختلف باختلاف الدافع والضرر والمخاطر.
لا. هذا مصطلح متداول في البحث لكنه لا وجود له طبيًا. لا توجد تقنية ليزر تزيد طول العظم، ولا حقن ولا أجهزة ولا تمارين تزيد الطول بعد اكتمال النمو.
الطريقة الوحيدة المثبتة علميًا لزيادة الطول بعد سن البلوغ هي تشتيت العظم (Distraction Osteogenesis)، أي قطع العظم جراحيًا وتطويله تدريجيًا. أي إعلان يَعِد بزيادة الطول «بلا جراحة» أو «بالليزر» فهو تسويق غير صحيح. ومن يعاني آلام الركبة أو خشونتها يجد الخيارات في دليل علاج خشونة الركبة.
تكلفة عملية زيادة الطول في تركيا من 15,000 إلى 58,000 دولار حسب التقنية، والقرار الصحيح يبدأ من مدة الإقامة والعلاج الطبيعي لا من سعر الجراحة وحده.
تنسّق ليفيست ميديكال عملية إطالة القامة التجميلية مع جرّاحي عظام متعاقدين في المؤسسات الصحية المتعاقدة الحاصلة على شهادة ترخيص السياحة العلاجية. قبل السفر تحصل على تقييم للأشعة، وتوصية بالتقنية المناسبة لحالتك وميزانيتك، وعدد السنتيمترات الواقعي، وعرض سعر مكتوب يوضّح ما يشمله وما لا يشمله، بما في ذلك إزالة المسامير. احجز استشارة مجانية وأرفق أشعة حديثة إن توفّرت مع طولك الحالي وطولك المستهدف.
